Задержали материалы: как пересчитать сроки заказов в малом цехе
Поставщик обещал плиту 2 октября, а теперь везет первую часть только 8-го. В цехе уже приняты три заказа. Первый уже обеспечен резервом, для второго хватает свободного остатка. Срок третьего зависит от того, что поставщик подтвердит письменно. Если просто прибавить три дня ко всем срокам, можно сорвать заказ, который задержка не затронула.
Срыв поставки сырья требует пересчитать конкретную очередь принятых заказов. Ниже порядок для ручной таблицы: сначала отделить доступный остаток от резерва, затем определить первую реальную дату запуска и только после этого обещать клиенту новый срок. Даты и количества в примере учебные; они не описывают работу конкретного цеха.
Проверьте, какие заказы затронуты
Начните с сообщения поставщика. Запишите материал, недостающее количество, прежнюю дату, новую дату и степень подтверждения: письмо с датой, ответ менеджера или пока устное обещание. Если поставка разбита на части, запишите количество и дату каждой части. Фраза «на следующей неделе» не годится для обещания клиенту: попросите календарную дату и уточните, когда груз можно будет принять.
Затем выпишите только заказы, где этот материал нужен для оставшихся операций. Готовое изделие, уже прошедшее эту операцию, не задерживается из-за будущего прихода сырья. А заказ, запущенный наполовину, может зависеть от материала сильнее, чем еще не начатый. Не переносите весь план цеха одной строкой.
Фактический остаток и резерв
В одной строке сведите фактический остаток, резерв под ранее обещанные заказы и дату нового прихода. Уточните, есть ли товар на нужном складе и можно ли физически передать его в цех до запуска. Для такой ручной проверки удобно сверить остатки материалов перед запуском заказов: число «в наличии» само по себе не показывает, сколько свободно для новой очереди.

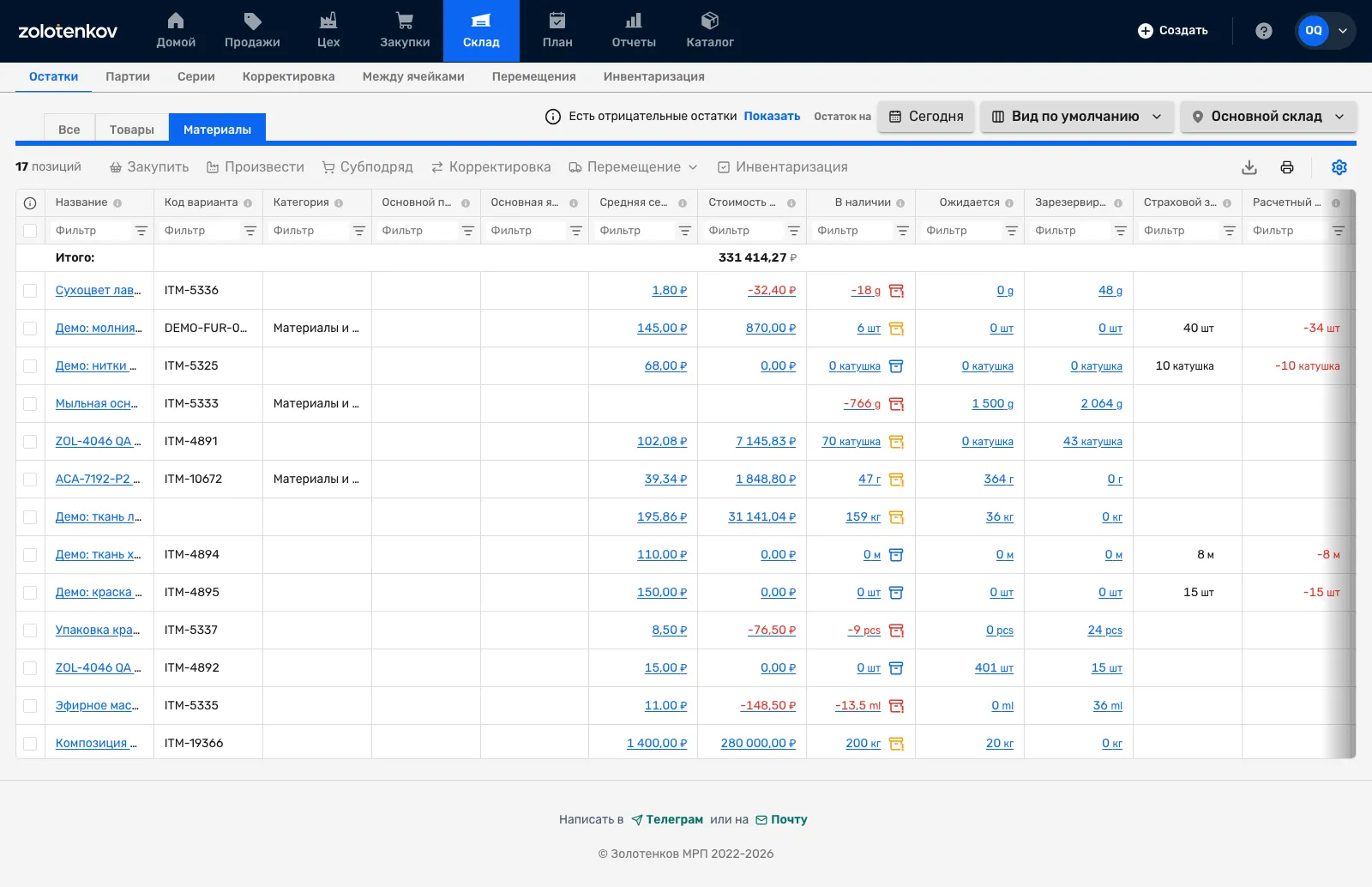

На экране — список материалов с отдельными колонками «В наличии», «Ожидается» и «Зарезервировано»; это помогает взять исходные числа для ручной сверки заказов. Показанные позиции учебного склада не совпадают с вымышленными заказами ниже. Дату прихода и новое обещание клиенту проверяйте отдельно.
Резерв нельзя молча отдать заказу с самым громким клиентом. Сначала выясните, за каким обязательством он закреплен и можно ли изменить это обязательство. Отрицательный остаток тоже нельзя считать доступным: он сигнализирует о необходимости сверить движение и фактическое количество на полке.
Уже запущенные работы
Откройте задания в цехе и отметьте выполненные операции. Если материал нужен только на заключительной сборке, заготовки можно продолжить, но готовое изделие все равно не получится отгрузить до сборки и контроля. Если без него нельзя сделать первую операцию, заказ не запускают ради красивой отметки «в работе».
Отдельно запишите полуфабрикаты и материал, уже выданный в производство. Повторно учитывать выданное сырье как складской остаток нельзя. Проверьте брак и возвраты: материал, который еще не вернули и не приняли, в свободный остаток не включайте. Такой короткий обход цеха часто меняет решение сильнее, чем новый прогноз поставщика.
Пересчитайте первую возможную дату запуска
Для каждого затронутого заказа запишите три даты: когда доступен материал, когда свободны люди и оборудование, когда можно закончить изделие с учетом оставшихся операций. Дата запуска — самая поздняя из первых двух. Дату обещанной отгрузки получают уже после изготовления, контроля и передачи на доставку. Это календарная проверка, а не функция автоматической перепланировки.
Приход, приемка и технологическое время
Дата в сообщении поставщика означает ожидаемый приезд машины, а не готовность материала к расходованию. Заложите время на разгрузку, приемку количества и качества, перемещение до рабочего места. Если поставщик приедет вечером, а склад принимает утром, в расчет попадет следующий рабочий день. Для срочного заказа спросите заведующего складом, возможна ли приемка раньше, и зафиксируйте ответ.
Сверьте эту дату с технологией. Некоторые операции можно делать до прихода спорного материала; некоторые требуют полного комплекта. Не обещайте частичный запуск, пока мастер не подтвердил маршрут работ и место для незавершенного производства. Условная дата «пятница» без проверки смены, сборки и отгрузки превращает задержку поставки в собственный срыв срока.
Уточните, какие дни рабочие у поставщика, склада и цеха. Если материал приходит перед выходными, календарные два дня могут дать четыре дня до следующей операции. Метод календарной проверки дат поставки описан в справке SAP; здесь его применяем вручную, без переноса функций SAP на наш продукт.
Выберите действие по каждому заказу
Оставить срок. Если свободного материала хватает и цех успевает закончить работу, клиенту не нужен тревожный звонок о поставке, которая его не касается. Но закрепите в таблице, какой остаток отдан этому заказу, чтобы его не посчитали еще раз.
Перенести срок. Когда материал приходит после последней допустимой даты запуска, посчитайте новый срок от реальной приемки и свободной смены. Проверьте договор и зафиксируйте согласование с клиентом. Перенос срока производственного заказа внутри цеха и изменение обещания покупателю — разные записи.
Запустить часть работы. Так можно поступить, если мастер подтвердил независимые операции и есть место для незавершенного производства. Укажите, что именно будет готово до поставки и что останется. Если частичная работа не сократит итоговый срок, она может лишь занять людей, которые нужны другому заказу.
Искать замену или второго поставщика. Согласуйте замену с технологом и клиентом там, где меняются свойства изделия или условия договора. Альтернативный поставщик полезен только после проверки количества, спецификации, цены и фактической даты прихода. Слово «есть на складе» без подтверждения и приемки не дает права обещать прежний срок.
Как сообщить клиенту новый срок
Не ждите, пока клиент сам спросит в день отгрузки. Скажите, какой заказ затронут, что уже проверено и какое решение предлагаете. Разделите подтвержденную дату и оценку. Например: «Поставщик подтвердил прибытие плиты 8 октября. Мы сможем принять ее 9 октября и после проверки цеха уточним отгрузку до 9 октября, 15:00». Это точнее, чем «все будет готово 8 октября».
Если расчет уже подтвержден складом и мастером, назовите новую дату отгрузки и предложите клиенту согласовать ее. Если поставщик дал только предварительный срок, назовите дату следующего обновления. Для важных клиентов полезно коротко перечислить выбор: ждать исходный материал, согласовать замену или разделить поставку готовых изделий, если производство позволяет.
Не перекладывайте на клиента внутренний список проблем цеха. Ему нужны последствия для его заказа и момент следующего ответа. Сохраните переписку и согласованное изменение рядом с заказом, чтобы менеджер и мастер работали по одной дате.
Пять проверок перед новым обещанием
Этот чеклист стоит пройти после расчета таблицы, а не вместо него:
- Количество: хватит ли свободного материала после ранее закрепленного резерва?
- Приход: подтверждены ли дата и количество каждой части поставки?
- Приемка: когда материал станет доступен цеху после проверки?
- Мощность: свободны ли люди и оборудование на первую возможную дату запуска?
- Финиш: учтены ли оставшиеся операции, контроль качества и отгрузка?
Если на один пункт нет ответа, клиенту пока сообщают контрольную дату следующего обновления. Не превращайте предположение в обещание.
Разбор примера на трех заказах
Учебная мастерская делает мебель из одной плиты. На утро 1 октября на складе 18 м² плиты, из них 6 м² закреплены за уже запущенным заказом А. Свободно 12 м². Поставщик должен был привезти еще 24 м² 2 октября, но предложил две возможные даты: 8 октября для первой партии 12 м² и 11 октября для второй партии 12 м². Обе даты считаем рабочими только после приемки на следующий день. Все числа и даты в этом примере вымышлены.
Заказ А уже запущен и использует закрепленные 6 м². Для заказа Б нужно 10 м², а для заказа В — 14 м². На Б можно направить 10 из 12 свободных квадратных метров. Для В останется 2 м², поэтому запуск В зависит от прихода первой партии. Если бы менеджер просто сложил все 18 м², он пообещал бы плиту заказу В за счет резерва А.
| Заказ | Остаток, доступный к решению | Требуется еще | Приход, влияющий на запуск | Решение |
|---|---|---|---|---|
| А: уже в работе | 6 м² в закрепленном резерве | 6 м² уже закреплены | Не нужен | Завершать по исходному графику; резерв не трогать |
| Б: принят, не запущен | 12 м² свободно до выделения | 10 м² | Не нужен | Закрепить 10 м² и проверить свободную смену |
| В: принят, не запущен | 2 м² после выделения Б | 14 м² | 12 м²: 8 или 11 октября; доступно после приемки 9 или 12 октября | Перенести запуск до приемки первой партии; сообщить клиенту условный срок |
Для заказа В первая партия закрывает недостающие 12 м². Если подтверждается 8 октября и склад принимает ее 9-го, В можно поставить в свободную смену не раньше 9-го. Если первая партия тоже придет только 11-го, запуск сдвинется минимум до 12-го. Вторая партия нужна для следующей очереди, но не для В: это важно, чтобы не задержать его без причины.
Допустим, изготовление В занимает две рабочие смены, а контроль и отгрузка — еще одну. При свободной смене 9 октября оценка отгрузки — после третьей рабочей смены, а не в день прихода. Если смена уже занята заказом Б, дату надо считать от следующего свободного окна. Так проявляется дефицит материалов для производства: важно не только количество, но и место заказа в очереди.
Таблица отвечает на вопрос после переноса поставки. Для первичного расчета количества до закупки есть отдельный пример расчета потребности в материалах. Здесь закупка уже размещена, а нужно решить судьбу принятых обещаний.
Частые ошибки
Первая ошибка — приравнять «ожидается» к «в наличии». Пока груз не принят, он не подходит для фактического запуска. Вторая — забыть резерв и переписать один и тот же остаток в два заказа. Третья — перенести всем клиентам сроки одинаково, хотя часть заказов можно выполнить из наличия или уже выданных материалов.
Четвертая — принять словесное обещание поставщика за гарантированную дату. Пятая — смотреть только на сырье и забыть очередь в цехе: свободный материал не создает свободную смену. Шестая — запускать незавершенную работу без места и понятного следующего шага. Каждую из этих ошибок видно в таблице, если рядом с датой поставить источник подтверждения и ответственного за решение.
Что зафиксировать после решения
Сохраните исходное сообщение поставщика, две возможные даты и окончательное подтверждение. В строке каждого заказа запишите: доступный остаток, закрепленный резерв, затронутую операцию, новую дату запуска, проверенную смену, новый срок отгрузки, кому и когда сообщили. После нового переноса поставки пересчитывайте только затронутые строки, но проверяйте, не заняла ли освободившуюся смену другая работа.
Для планирования следующего месяца используйте отдельный план производства на период. Чтобы раньше замечать снижение запаса, посмотрите как определить точку заказа. Оба вопроса возникают до подтвержденного срыва поставки; они не заменяют сегодняшнюю сверку обещаний клиентам.
Когда решение принято, проверьте, что список производственных заказов и остатки отражают фактическую работу цеха. Золотенков МРП помогает видеть исходные записи об остатках и заказах. Новые даты, приоритеты и договоренность с клиентом определяет человек после проверки поставки и мощности.
