Золотенков

Производственный календарь на 2027 год: как малому производству спланировать смены, заказы и закупки

#производственный календарь #планирование производства #2027
Производственный календарь на 2027 год: как малому производству спланировать смены, заказы и закупки

В январе 2027 года у цеха 15 рабочих дней, в марте — 22. Разница почти в треть месяца, а план выпуска на январь обычно ставят такой же, как на февраль или март. 17 сентября 2026 года правительство утвердило переносы выходных на 2027 год. Значит, график смен, сроки заказов и даты закупок можно расставить заранее, а не в последнюю неделю декабря.

Ниже — три переноса, норма часов по месяцам, разбор провалов мощности и чеклист подготовки.

Что изменилось: постановление № 1187 от 17 сентября 2026 года

Правительство подписало постановление от 17 сентября 2026 года № 1187 «О переносе выходных дней в 2027 году». Оно переносит три дня:

  • суббота 2 января 2027 года → пятница 5 ноября 2027 года;
  • воскресенье 3 января 2027 года → пятница 31 декабря 2027 года;
  • суббота 20 февраля 2027 года → понедельник 22 февраля 2027 года.

Новогодние каникулы на стыке 2026 и 2027 годов занимают 11 дней подряд — с 31 декабря 2026 года по 10 января 2027 года. Их дают два разных постановления, и путать их не стоит. Четверг 31 декабря 2026 года стал нерабочим по постановлению от 24 сентября 2025 года № 1466, а дни с 1 по 8 января — нерабочие праздничные по Трудовому кодексу. Постановление № 1187 каникулы не удлиняет. Наоборот: оно уносит субботу 2 и воскресенье 3 января на ноябрь и декабрь. Суббота 9 и воскресенье 10 января — обычные выходные пятидневки.

Третий перенос читают невнимательно чаще остальных. Суббота 20 февраля 2027 года становится рабочим днем. Для цеха с пятидневкой это лишняя субботняя смена, которую надо закрыть людьми и сырьем.

Норма рабочего времени в 2027 году по месяцам

При пятидневной 40-часовой неделе в 2027 году 247 рабочих дней, 118 выходных и нерабочих праздничных, 1972 рабочих часа.

МесяцРабочих днейНорма часов
Январь15120
Февраль19151
Март22176
Апрель22175
Май19152
Июнь21167
Июль22176
Август22176
Сентябрь22176
Октябрь21168
Ноябрь20159
Декабрь22176

Годовую сумму легко проверить. 247 рабочих дней по 8 часов дают 1976 часов. Минус 4 часа за четыре сокращенных предпраздничных дня — получается 1972.

Эти четыре дня видно прямо в таблице. В феврале, апреле, июне и ноябре часов на один меньше, чем рабочих дней, умноженных на восемь. В остальных восьми месяцах числа сходятся ровно.

По этой таблице считают месячный фонд времени цеха. Формула простая: норма часов × число рабочих × коэффициент полезной загрузки. Цех на 6 человек с загрузкой 0,8 в марте дает 176 × 6 × 0,8 = 845 часов. В январе тот же цех дает 120 × 6 × 0,8 = 576 часов.

Как пересчитать дату запуска производственного заказа под нерабочие дни

Длительность цикла мастер считает в рабочих днях, а срок клиенту называет в календарных. В обычную неделю разница в два дня, и про нее можно забыть. Вокруг каникул она становится решающей.

Пример. Клиент ждет отгрузку 14 января 2027 года, цикл изделия — 9 рабочих дней. В январе до 14-го числа рабочих дней всего четыре: 11, 12, 13 и 14 января. Оставшиеся пять дней приходится искать в декабре: 24, 25, 28, 29 и 30 декабря 2026 года. Запускать заказ надо 24 декабря 2026 года. Цикл в 9 рабочих дней растянулся на 22 календарных.

Обычно такой расчет делают вручную. Мастер берет настенный календарь, отматывает от даты отгрузки длительность цикла и вычеркивает нерабочие дни пальцем. На каждый заказ заново, потому что январь, май и ноябрь сдвигают все по-разному. При двадцати открытых заказах это вечер работы, и одна ошибка в отсчете стоит сорванного срока.

В Золотенков МРП производственный заказ хранит плановую дату запуска, состав изделия и операции. Карточка заказа показывает по каждому компоненту, хватает ли его на складе или он приедет по закупке к нужной дате. Решение о дате принимает планировщик, но дата запуска, срок производства и срок отгрузки стоят в одном заказе, а не в трех таблицах и бумажном календаре. Срок производства по длительности операций система считает с пропуском суббот и воскресений; праздничных дней 2027 года в ее календаре нет, поэтому заказы на январь, май и ноябрь планировщик сверяет с таблицей выше сам.

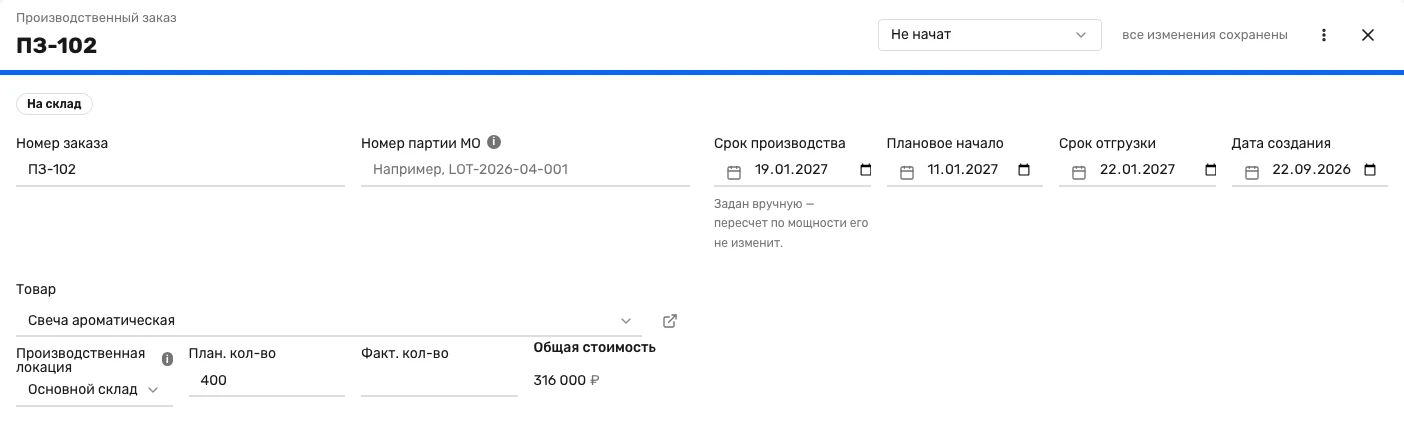

Карточка производственного заказа ПЗ-102 в Золотенков МРП: товар «Свеча ароматическая», плановое количество 400 штук, в одной строке плановое начало 11.01.2027, срок производства 19.01.2027 и срок отгрузки 22.01.2027

Верхний блок карточки производственного заказа; состав изделия и операции идут ниже и в кадр не попали. Все три даты стоят рядом полями карточки: плановое начало 11 января 2027 года — первый рабочий день после одиннадцатидневных каникул, срок производства 19 января, срок отгрузки 22 января. Длительность цикла тут и есть промежуток между началом и сроком производства: 7 рабочих дней, которые выходные растянули на 9 календарных. Отматывать этот промежуток по настенному календарю не надо — он записан в самом заказе.

Длинные выходные 2027 года и провалы мощности

Переносы собирают год в семь периодов отдыха по три дня и дольше:

  • 31 декабря 2026 — 10 января 2027: 11 дней подряд;
  • 21–23 февраля: 3 дня, при этом суббота 20 февраля рабочая;
  • 6–8 марта: 3 дня;
  • 1–3 мая: 3 дня;
  • 8–10 мая: 3 дня;
  • 12–14 июня: 3 дня;
  • 4–7 ноября: 4 дня.

Пятница 31 декабря 2027 года тоже нерабочая — она переехала с воскресенья 3 января.

Самый заметный провал — январь. Возьмем цех на 6 человек, который шьет изделие за 4 часа чистого времени. В марте 176 часов нормы дают 1056 человеко-часов и 264 изделия. В январе 120 часов дают 720 человеко-часов и 180 изделий. Разница — 84 изделия, то есть 32% месячного выпуска.

Дальше случается обычная история. План на январь оставили мартовский, к 20 января отставание стало очевидным, и цех закрывает разрыв сверхурочными и субботами. Оплата этих часов идет по повышенной ставке, и январская себестоимость уезжает вверх. Хотя провал был виден еще в сентябре, по таблице норм.

Январский провал закрывают тремя способами, и выбирать надо в сентябре, а не в январе. Первый: перенести часть январского выпуска на декабрь и отгрузить раньше срока по договоренности с клиентом. Второй: не ставить на январь заказы с длинным циклом и жесткой датой — январь лучше отдать под мелкие партии и ремонт оснастки. Третий: заранее согласовать сверхурочные и субботние смены, посчитав их по двойной ставке прямо в цене заказа. Плохой способ — оставить мартовский план и разбираться по факту. Тогда цех платит двойную ставку за часы, которые не были заложены в цену.

Второй по силе провал — май: 19 рабочих дней и два трехдневных перерыва подряд. Третий — ноябрь, 20 рабочих дней из-за четырехдневного перерыва в начале месяца.

Закупки: когда заказывать сырье перед каникулами

Поставщик уходит на те же 11 дней, что и вы. Его склад, отдел продаж и транспортная компания стоят вместе с цехом. Значит, точка заказа перед каникулами сдвигается, а не остается прежней.

Точку заказа обычно считают так: среднедневной расход × срок поставки + страховой запас. Цех тратит 20 кг материала в день, поставщик везет 7 дней, страховой запас — 40 кг. Обычная точка заказа: 20 × 7 + 40 = 180 кг.

Перед каникулами к сроку поставки добавляются 11 нерабочих дней. Расчетный срок становится 18 дней, а точка заказа — 20 × 18 + 40 = 400 кг. Разница больше чем вдвое. Заказ, отправленный поставщику 25 декабря по обычной точке, приедет во второй половине января.

Это наша рекомендация, а не требование закона. Закон переносит выходные и не обязывает вас двигать закупки. Но если сырье для январского заказа не куплено до 25 декабря, его не будет и 11 января.

Полезно заранее разметить позиции с длинным сроком поставки. По ним точку заказа поднимают в ноябре, а не в декабре. Как считать минимальные остатки в обычное время, разобрано в статье про точку заказа и минимальные остатки. Завести и провести сами заказы поставщикам можно в разделе закупок.

Оплата труда в праздники и сокращенные дни

Три нормы Трудового кодекса, которые задевают январь и май (ТК РФ):

  • Статья 112. Нерабочие праздничные дни не уменьшают оклад. Сотрудник на окладе получает за январь столько же, сколько за март, хотя отработал 15 дней вместо 22.
  • Статья 112. Сдельщикам за нерабочие праздничные дни платят дополнительное вознаграждение. Его размер устанавливают в коллективном договоре, локальном акте или трудовом договоре.
  • Статья 153. Работа в выходной или нерабочий праздничный день оплачивается не менее чем в двойном размере. По желанию сотрудника двойную оплату заменяют одинарной плюс день отдыха.

Цехам со сменным графиком к этому добавляется суммированный учет рабочего времени по статье 104 ТК РФ. При нем норму считают не за неделю, а за учетный период: месяц, квартал или год. Годовые 1972 часа тогда становятся базой, с которой сверяют фактическую наработку смены. Если учетный период — квартал, то первый квартал 2027 года дает 447 часов нормы: 120 в январе, 151 в феврале и 176 в марте. Часы сверх этой суммы считаются сверхурочными по итогам квартала, а не по итогам января. Для цеха с двумя бригадами разница существенная: январский недобор часов гасится мартовским набором внутри одного периода.

Отсюда практический вывод для себестоимости. У окладной части январская ставка часа выше мартовской: тот же оклад делится на 120 часов вместо 176. У сдельной части растет другое — стоимость январских переработок, если план не сдвинули. Разводить эти две части в расчете надо сразу, иначе январская себестоимость изделия окажется неверной в обе стороны.

Чеклист: что сделать до конца 2026 года

  • Занести три переноса из постановления № 1187 в рабочий календарь и в график смен.
  • Отметить субботу 20 февраля 2027 года как рабочий день и назначить на нее людей.
  • Пересчитать план выпуска на январь по 15 рабочим дням, а не по 22.
  • Проверить заказы с отгрузкой до 20 января 2027 года и назначить им дату запуска в декабре.
  • Поднять точку заказа по сырью с длинным сроком поставки и отправить заказы поставщикам до 25 декабря 2026 года.
  • Запросить у ключевых поставщиков даты их новогодних каникул письмом, а не по памяти прошлого года.
  • Согласовать с клиентами сроки отгрузок на первую половину января до того, как цех уйдет на каникулы.
  • Пересчитать ставку часа по окладной части на январь и май для калькуляции себестоимости.

Разметку месяца по сменам и загрузке разбирали отдельно — в статье про планирование производства на месяц. Как считают длительность самого цикла, показано в разборе производственного цикла. Оплату сдельщиков подробно разобрали в материале про сдельную оплату труда.

Короткие вопросы и ответы

Сколько рабочих дней и часов в 2027 году?
При пятидневной 40-часовой неделе в 2027 году 247 рабочих дней и 1972 рабочих часа. Выходных и нерабочих праздничных дней — 118. Проверить сумму можно так: 247 дней по 8 часов дают 1976 часов, из них вычитают 4 часа за четыре сокращенных предпраздничных дня.
Какие выходные перенесли в 2027 году?
Постановление Правительства РФ от 17 сентября 2026 года № 1187 переносит три дня. Суббота 2 января уходит на пятницу 5 ноября, воскресенье 3 января — на пятницу 31 декабря, суббота 20 февраля — на понедельник 22 февраля. Суббота 20 февраля из-за этого становится рабочим днем.
Сколько длятся новогодние каникулы 2027 года?
Отдых занимает 11 дней подряд: с 31 декабря 2026 года по 10 января 2027 года. Сложились они из двух постановлений. Четверг 31 декабря 2026 года стал нерабочим по постановлению от 24 сентября 2025 года № 1466, а дни с 1 по 8 января — нерабочие праздничные по Трудовому кодексу.
Почему в январе 2027 года так мало рабочих дней?
В январе 2027 года 15 рабочих дней и 120 часов, в марте — 22 дня и 176 часов. Первые десять дней января нерабочие. Цех теряет около трети месячного фонда времени, хотя план выпуска на январь часто ставят такой же, как на соседние месяцы.
В каких месяцах 2027 года есть сокращенный предпраздничный день?
Таких месяцев четыре: февраль, апрель, июнь и ноябрь. Увидеть их можно по таблице норм: в этих месяцах часов на один меньше, чем рабочих дней, умноженных на восемь. За год набегает 4 часа, и именно они превращают 1976 часов в 1972.
Как нерабочие дни влияют на дату запуска производственного заказа?
Длительность цикла считают в рабочих днях, а срок клиенту называют в календарных. В обычную неделю разница небольшая. Вокруг январских каникул цикл в 9 рабочих дней растягивается на 22 календарных, поэтому заказ с отгрузкой 14 января 2027 года приходится запускать еще 24 декабря 2026 года.

Читайте также

Заказы, производство и закупки в одном месте
